سوالاتی که در این مقاله به آنها پاسخ داده شد:
1. سیستم اندازهگیری پیشرفت پروژه (PMS) در پروژههای EPC چیست و چه اجزایی باید داشته باشد؟
2. پیشرفت پروژه در سه فاز مهندسی، تدارکات و ساخت چگونه و با چه روشهایی اندازهگیری میشود؟
3. فرایند صدور و تأیید صورتوضعیت موقت (IPC) در پروژههای EPC شامل چه مراحلی است؟
4. رابطه سنجش پیشرفت با مدل ارزش کسبشده (EVM) و شاخصهای SPI و CPI چگونه تعریف میشود؟
۱. مقدمه و دامنه کاربرد
در پروژههای EPC، پیمانکار مسئولیت طراحی، تأمین تجهیزات و ساخت پروژه را بهصورت یکپارچه بر عهده دارد. این یکپارچگی اگرچه مزایایی نظیر کاهش تداخلات و افزایش سرعت تصمیمگیری دارد، اما در حوزه کنترل پروژه بهویژه سنجش پیشرفت و پرداخت، چالشهای خاصی ایجاد میکند. مهمترین چالش، تفاوت ذاتی ماهیت فعالیتها در سه فاز اصلی پروژه است: مهندسی دانشمحور و مدرکمحور است، تدارکات فرایندمحور و مبتنی بر تأمین است و ساخت فیزیکی و کمیتمحور است. در نتیجه، روشهای کنترل پیشرفت و پرداخت باید متناسب با ویژگی هر فاز طراحی و در یک سند الزامآور به نام «سیستم اندازه گیری پیشرفت پروژه» (PMS) مستند شوند.
این مقاله برای استفاده مستقیم در سه گروه مخاطب طراحی شده است: مدیران قرارداد که باید پیشرفت پروژه را با زبان شرایط عمومی پیمان و صورتوضعیت انطباق دهند، مدیران PMO که باید پیشرفت پروژه را در سطح برنامه و سبد پروژه یکپارچه کنند و کارفرمایان/مهندسان مشاور که باید گزارشات پیمانکار را راستیآزمایی کنند.
۲. چهارچوب حاکمیتی: سیستم اندازه گیری پیشرفت پروژه (PMS)

پیش از ورود به جزئیات فنی هر فاز، باید یک سند الزامآور به نام «سیستم اندازه گیری پیشرفت پروژه» (PMS) در ابتدای پروژه (ترجیحاً بهعنوان ضمیمه قرارداد یا سندی که ظرف ۳۰ روز از تاریخ شروع تهیه و توسط کارفرما تصویب میشود) ایجاد شود. فقدان این سند، شایعترین علت اختلاف بر سر درصد پیشرفت در پروژههای ایرانی و بینالمللی است.
1.2. اجزای الزامی یک PMS حرفهای
- ساختار شکست کار (WBS) مصوب با کدگذاری یکتا برای هر سه فاز
- تعریف وزن هر فاز نسبت به کل پروژه و مبنای محاسبه آن (برآورد به نسبت هزینه، ساعتکار، یا ترکیبی)
- روش اندازهگیری پیشرفت پروژه برای هر نوع فعالیت یا مدرک (یکی از روشهای پنجگانه بخش ۳)
- فهرست اسناد اصلی مهندسی (Master Document Register - MDR)، فهرست اقلام تدارکات (Procurement Register) و فهرست فعالیتهای ساخت با وزن مصوب
- دوره گزارشدهی (معمولاً ماهانه برای صورتوضعیت، هفتگی برای پایش داخلی)
- فرایند راستیآزمایی و تأیید پیشرفت توسط مهندس مشاور/کارفرما پیش از صدور صورتوضعیت
- مرجع حل اختلاف در صورت عدم توافق بر سر درصد پیشرفت یک قلم خاص
۲.۲. نقشها و مسئولیتها (Responsible, Accountable, Consulted, InformedRACI)

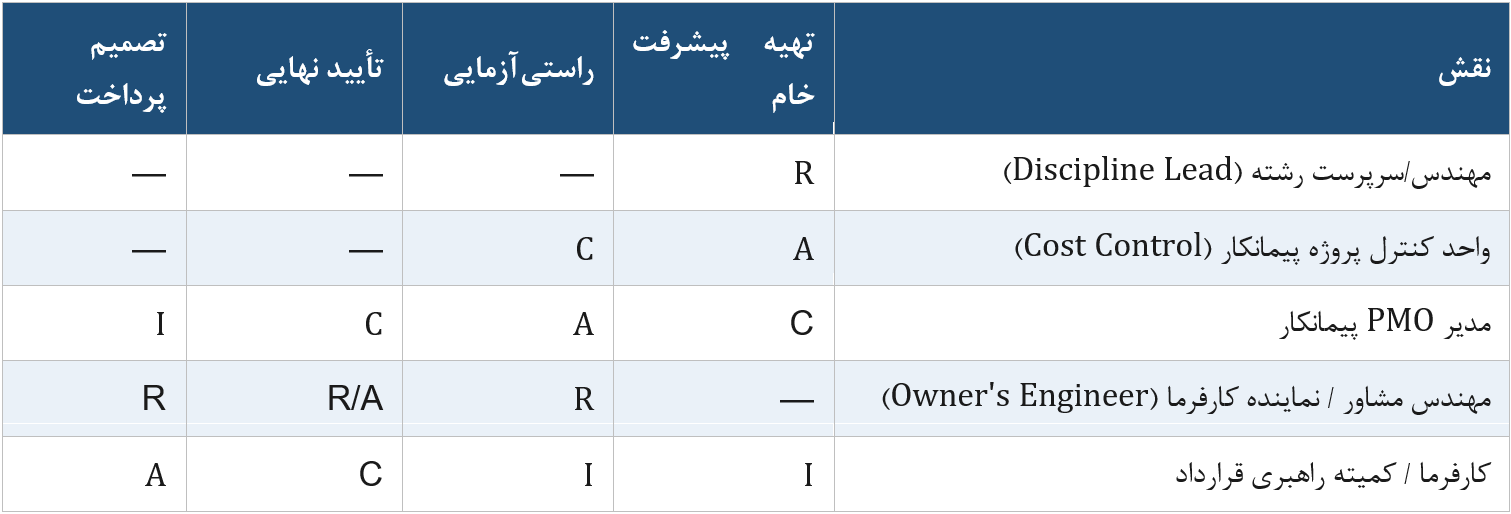

جدول ۱ — تفکیک نقشها و مسئولیتها در یک پروژه نمونه

R = مسئول اجرا، A = پاسخگو/تصمیمگیر نهایی، C = مشورتشونده، I = مطلعشونده — این جدول باید عیناً در رویه PMS یا در ضمیمه قرارداد درج شود تا در زمان اختلاف، مرجع تصمیم روشن باشد.
3.2. ارتباط PMS با اسناد قرارداد
چهارچوب پایش پیشرفت پروژه و فرایند دقیق پرداختها معمولا در اسناد قراردادی تبیین میشود. بهعنوان نمونه، در قراردادهای بینالمللی مبتنی بر فیدیک (FIDIC - بهویژه Yellow/Silver Book)، الزامات مرتبط با صورتوضعیت موقت در بند ۱۴ (Contract Price and Payment) و الزامات برنامه زمانبندی و پایش پیشرفت در بند ۸ (Commencement, Delays and Suspension) آورده شده است. بهطور مشابه در قراردادهای داخلی مبتنی بر شرایط عمومی پیمان، نظام پرداخت و ارزیابی کارکرد در فصل مربوط به «تعیین مقادیر کار و پرداخت» تعریف میگردد.
توصیه عملی: سیستم اندازهگیری پیشرفت پروژه (PMS) باید بهصورت صریح به شماره بندهای قراردادیِ مربوطه ارجاع دهد تا در صورت بروز هرگونه اختلاف، مبنای حقوقیِ ارزیابیها کاملاً روشن و مستدل باشد.
۳. روشهای پنجگانه استاندارد اندازهگیری پیشرفت
استانداردهای بینالمللی کنترل پروژه (از جمله رویههای AACE International) پنج روش اصلی برای اندازهگیری پیشرفت فعالیتها تعریف میکنند. انتخاب نادرست این روش برای یک نوع فعالیت، ریشه اصلی بسیاری از اختلافات قراردادی است.

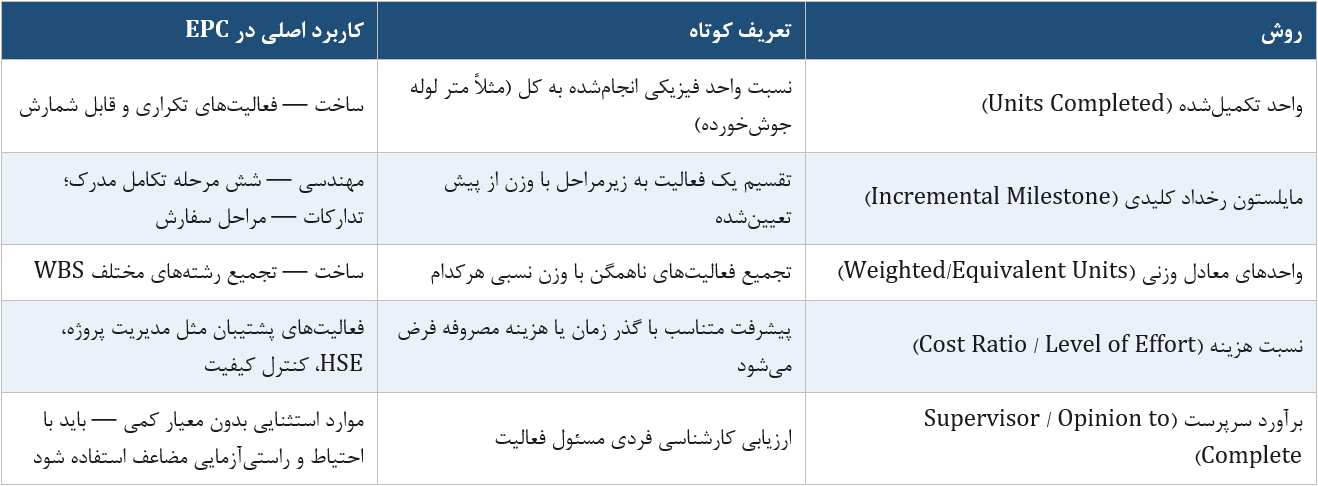

جدول 2 — روشهای پنجگانه اندازهگیری پیشرفت

نکته اجرایی: روش «برآورد سرپرست» باید سهم محدودی (در عمل کمتر از ۵ درصد از وزن کل) از پیشرفت پروژه را پوشش دهد و هرگز نباید مبنای تنها برای پرداخت اقلام پرارزش باشد.
۴. سنجش پیشرفت پروژه در فاز مهندسی (Engineering)
1.4. ماهیت فاز مهندسی
فاز مهندسی ماهیتی دانشی، تحلیلی و مبتنی بر تولید مدارک دارد. برخلاف فاز ساخت که خروجی آن فعالیت فیزیکی قابل مشاهده است، خروجی فاز مهندسی مجموعهای از اطلاعات مهندسی است که مبنای تصمیمگیری در فازهای بعدی قرار میگیرد. هرگونه خطا یا تأخیر در این فاز، اثر مستقیم و تصاعدی بر هزینه و زمان پروژه خواهد داشت؛ ازاینرو، کنترل پیشرفت مهندسی اهمیت راهبردی دارد.
2.4. فهرست اسناد اصلی مهندسی (Master Document Register - MDR)
در ابتدای پروژه، فهرست جامع مدارک مهندسی تهیه و تصویب میشود. این فهرست شامل کلیه مدارک موردنیاز برای طراحی، تدارکات و ساخت بوده و مبنای اصلی سنجش پیشرفت مهندسی است. هر مدرک دارای وزن مشخصی است که معمولاً بر اساس اهمیت، حجم کار مهندسی (ساعتکار برآوردی) و تأثیر آن بر فازهای بعدی تعیین میشود نه بهصورت یکنواخت بین همه مدارک.

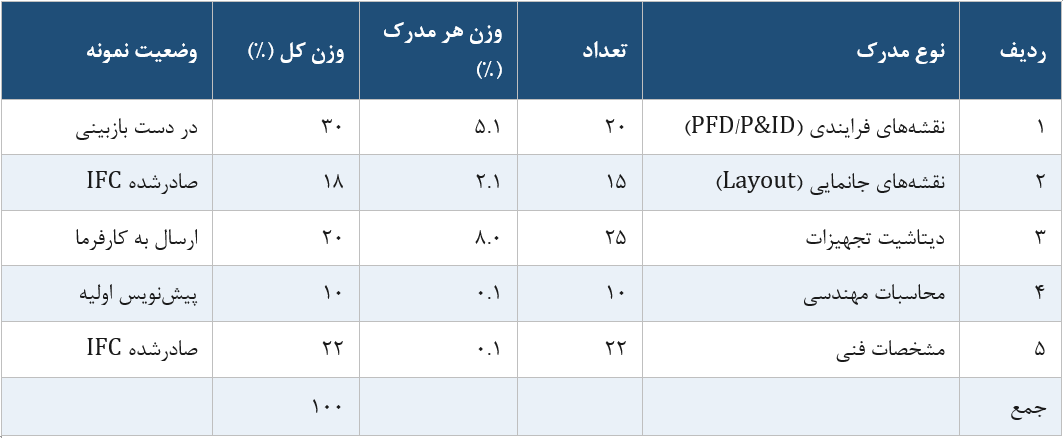

جدول 3 — نمونه فهرست مدارک و وزندهی در فاز مهندسی

3.4. شش مرحله تکامل مدارک مهندسی
هر مدرک مهندسی معمولاً شش مرحله استاندارد را طی میکند که مبنای تخصیص درصد پیشرفت همان مدرک است:

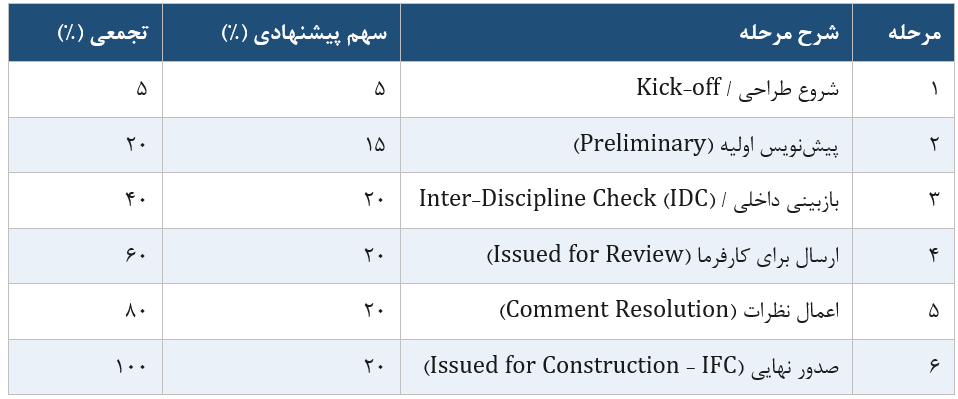

جدول 4 — مراحل تکامل و سهم پیشنهادی از پیشرفت هر مدرک

پیشرفت کل فاز مهندسی از فرمول زیر بهدست میآید: پیشرفت فاز مهندسی = جمع (وزن مدرک × درصد تکمیل مرحلهای مدرک) برای همه مدارک. این فرمول باید بهصورت خودکار در نرمافزار کنترل پروژه (مثلاً از طریق ادغام Document Control Register با Primavera P6) محاسبه شود تا از دخالت سلیقهای جلوگیری شود.
۴.۴. پیوند فاز مهندسی با مدل ارزش کسبشده (EVM)
برای هر مدرک، با ضرب درصد پیشرفت در ارزش برنامهای (Planned Value) آن، ارزش کسبشده (Earned Value) به دست میآید. شاخص عملکرد زمانی مهندسی بهصورت SPI = EV / PV و شاخص عملکرد هزینه بهصورت CPI = EV / AC محاسبه میشود. مقدار SPI کمتر از ۰.۹۵ در فاز مهندسی، علامت هشدار زودهنگام برای تأخیر در تدارکات و ساخت است و باید بدون تأخیر در گزارش ماهانه به کارفرما منعکس شود. در صورت نیاز به مطالعه بیشتر در این زمینه به مقاله مدیریت ارزش کسبشده چیست؟ مراجعه کنید.
5.4. کنترل کیفیت مدارک و اثر آن بر پیشرفت
بازگشت مکرر مدارک از مرحله IDC: Inter-Discipline Check یا از سوی کارفرما (Re-issue) نباید باعث افزایش کاذب پیشرفت پروژه شود. توصیه عملی: هر بازگشت مدرک به مرحله قبلی باید در نرمافزار کنترل پروژه بهصورت کاهش درصد یا «توقف در مرحله» ثبت شود، نه نادیده گرفته شدن آن — این یکی از رایجترین محلهای دستکاری ناخواسته یا عمدی پیشرفت گزارششده است.
۵. سنجش پیشرفت پروژه در فاز تدارکات (Procurement)

1.5. ماهیت فاز تدارکات
فاز تدارکات نقش حیاتی در اتصال مهندسی به ساخت ایفا میکند. در این فاز، اطلاعات مهندسی به تجهیزات، مصالح و خدمات واقعی تبدیل میشود. از منظر کنترل پروژه، پیشرفت تدارکات نه کاملاً دانشی است و نه کاملاً فیزیکی، بلکه فرایندمحور است و باید برای هر بسته تدارکات (Purchase Package) بهصورت مجزا پایش شود.
2.5. مراحل اصلی فرایند تدارکات
- تهیه فهرست تأمینکنندگان (Vendor List)
- صدور درخواست استعلام قیمت (RFQ)
- دریافت پیشنهادها (Bid Receiving)
- ارزیابی فنی (Technical Bid Evaluation)
- ارزیابی بازرگانی (Commercial Bid Evaluation)
- مذاکره و انتخاب تأمینکننده
- صدور سفارش تدارکات (Purchase Order - PO)
- تهیه نقشههای ساخت توسط تأمینکننده (Vendor Print) و تأیید آن
- برداشت مقادیر و تهیه فهرست مصالح (Material Take-off - MTO)
- ساخت توسط تأمینکننده با پایش پیمانکار (Expediting)
- بازرسی و تست در کارخانه (Factory Acceptance Test - FAT)
- حمل، بیمه، گمرک و تحویل به سایت

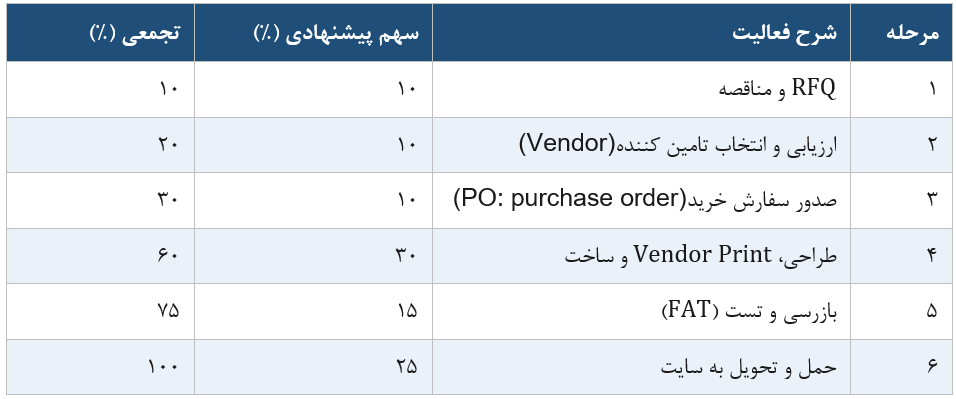

جدول 5 — نمونه جدول تخصیص درصد پیشرفت در فاز تدارکات

3.5. شاخصهای پایش وضعیت تدارکات (Expediting Status)
صرف درصد عددی کافی نیست؛ هر بسته تدارکات باید با رنگ وضعیت (Green/Amber/Red) نیز پایش شود تا ریسک تأخیر زودتر شناسایی شود:

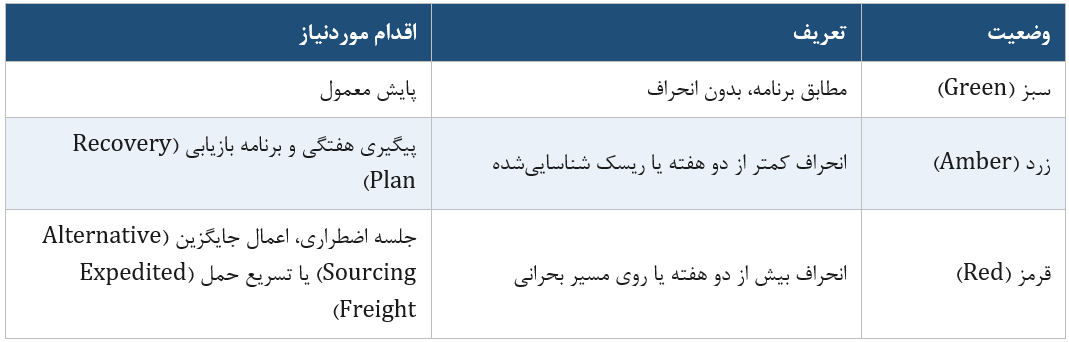

جدول 6 — نمونه شاخصهای پایش وضعیت

4.5. ارتباط پرداخت تدارکات با جریان نقدینگی پروژه
پرداخت به تأمینکنندگان معمولاً بهصورت پیشپرداخت (۱۰ تا ۳۰ درصد در برابر ضمانتنامه)، پرداخت در برابر بارنامه/اسناد حمل (بر اساس شرایط Incoterm توافقشده مانند FOB یا CIF) و کسور تا تحویل نهایی و گذراندن دوره ضمانت انجام میشود. مدیر PMO باید این جریان پرداخت را در پیشبینی نقدینگی کلی پروژه (Project Cash Flow Forecast) لحاظ کند، زیرا تجهیزات با تحویل طولانی (Long Lead Items) میتوانند بخش قابلتوجهی از سرمایه در گردش پروژه را در فاز تدارکات قفل کنند.
۶. سنجش پیشرفت پروژه در فاز ساخت (Construction)
1.6. ماهیت فاز ساخت
فاز ساخت بیشترین سهم هزینه و نیروی انسانی پروژه را به خود اختصاص میدهد. به همین دلیل، کنترل پیشرفت و پرداخت در این فاز معمولاً با حساسیت بیشتری از سوی کارفرما دنبال میشود و دقیقترین سطح اندازهگیری کمی را میطلبد.
2.6. ساختار شکست کار (WBS) در فاز ساخت
- عملیات خاکی و فونداسیون
- سازههای بتنی
- سازههای فلزی
- نصب تجهیزات مکانیکی
- پایپینگ
- برق و ابزار دقیق
- پیشراهاندازی و راهاندازی

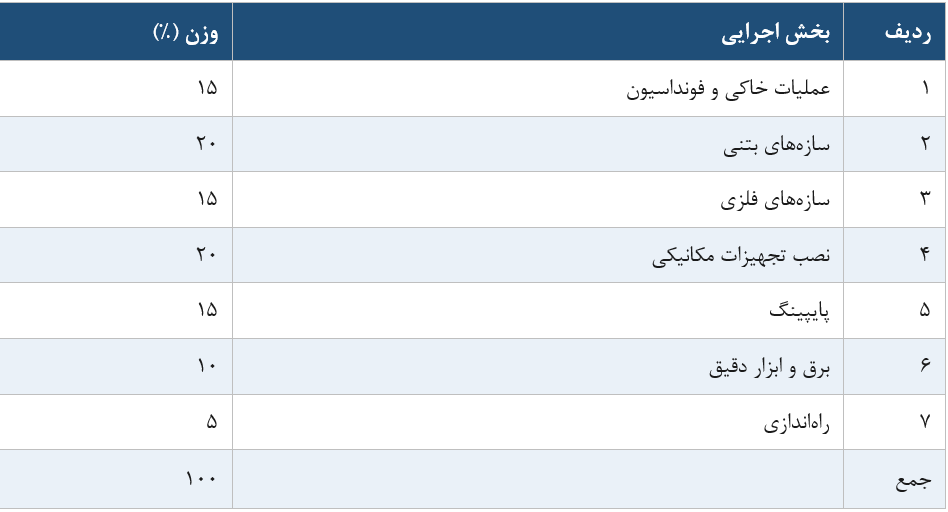

جدول 7— نمونه جدول وزندهی فعالیتهای فاز ساخت

3.6. روش گامهای اعتباری (Rule of Credit) — ابزار اصلی دقت در ساخت
تنها گزارش «درصد فیزیکی» بدون تعریف زیرمراحل، منشأ بسیاری از اختلافات بین پیمانکار و مهندس مشاور است. روش Rule of Credit هر فعالیت تکراری را به زیرمراحل با وزن ثابت تقسیم میکند. نمونه زیر مراحل مربوط به پایپینگ عبارتاند از:

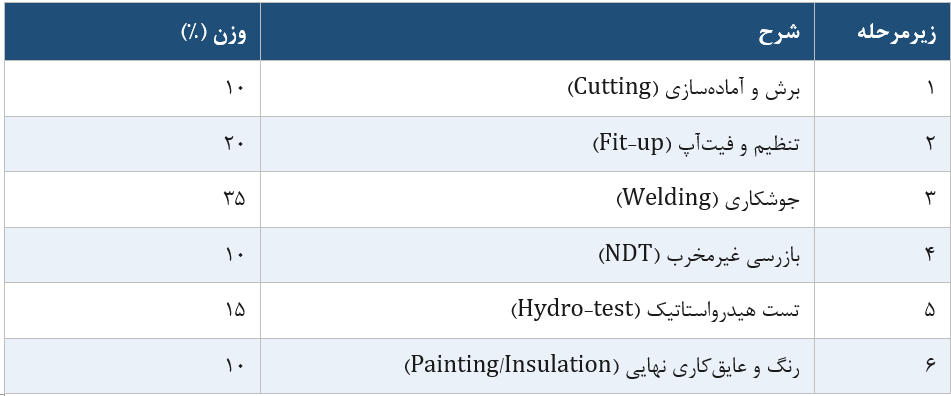

جدول 8— نمونهای از روش گامهای اعتباری

همین منطق برای سایر رشتهها قابل تکرار است: برای سازه فولادی (نصب موقت، شاقولکردن، پرچ/جوش نهایی، بازرسی) و برای کابلکشی (کشیدن کابل، اتصال دو سر، تست عایقی Megger، شمارهگذاری/As-built).
4.6. واحدهای استاندارد سنجش پیشرفت فیزیکی به تفکیک رشته
بهمنظور یکپارچگی و دقت در محاسبه پیشرفت فیزیکی پروژهها، ضروری است که حجم کار انجامشده در هر دیسیپلین با استفاده از واحدهای استاندارد و پذیرفتهشده در صنعت اندازهگیری شود. جدول زیر، رایجترین واحدهای سنجش پیشرفت را به تفکیک رشتههای اصلی نشان میدهد:

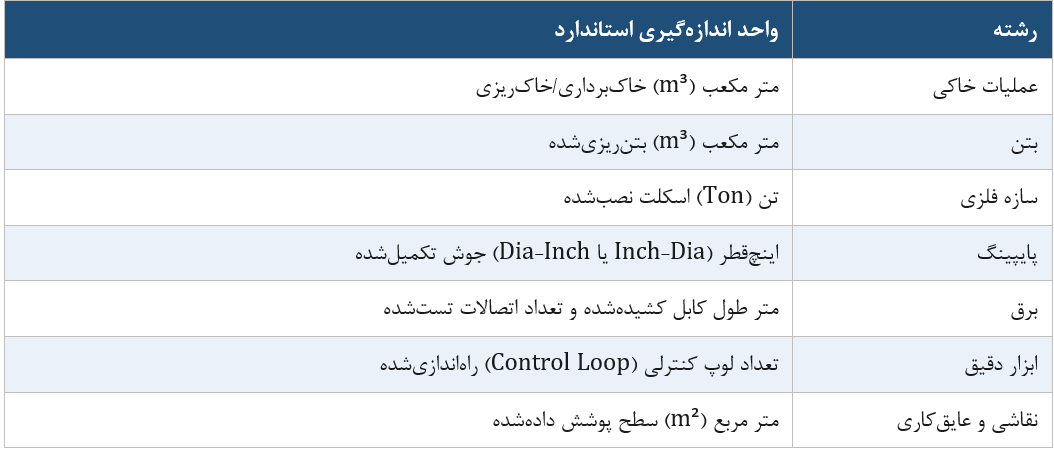

جدول 9 — رایجترین واحدهای سنجش پیشرفت به تفکیک رشته

5.6. ارتباط با برداشت مقادیر و صورتوضعیت
هر یک از واحدهای فوق باید قابل ردیابی تا برداشت مقادیر تأییدشده مهندس مشاور (Measurement Sheet / Quantity Survey) باشد. توصیه عملی: قبل از تأیید هر صورتوضعیت، تیم کنترل پروژه باید گزارش پیشرفت محاسباتی نرمافزاری را با برداشت میدانی مهندس مشاور تطبیق (Reconciliation) دهد؛ مغایرت بیش از ۲ تا ۳ درصد باید پیش از ارسال صورتوضعیت بررسی و رفع شود.
۷. یکپارچهسازی پیشرفت کل پروژه و EVM
1.7. وزندهی سه فاز نسبت به کل پروژه
وزن هر فاز نسبت به کل پروژه به نوع صنعت بستگی دارد و باید بر مبنای برآورد هزینه مصوب (نه بهصورت ثابت و عمومی) تعیین شود. بهعنوان راهنمای تجربی:

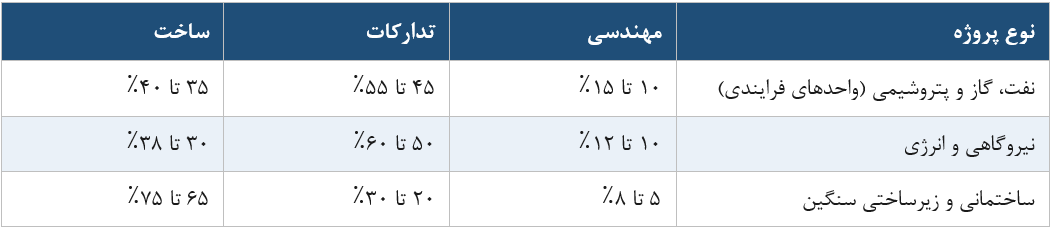

جدول 10 — وزن سه فاز پروژه به تفکیک نوع پروژه

این اعداد صرفاً راهنمای تجربی هستند؛ وزن نهایی هر پروژه باید بر اساس برآورد هزینه مصوب (Approved Project Budget Breakdown) بهطور اختصاصی محاسبه و در PMS ثبت شود.
2.7. منحنی S برنامهای در مقابل واقعی
منحنی S که نشاندهنده پیشرفت تجمعی برنامه زمانبندی پروژه است باید از ابتدای پروژه بر اساس وزن سه فاز و زمانبندی پایه (Baseline Schedule) ترسیم و در هر دوره گزارشدهی با منحنی واقعی مقایسه شود. فاصله افقی بین دو منحنی، افت روند پیشرفت واقعی پروژه را نشان میدهد و معیاری شفافتر از صرفاً درصد پیشرفت برای کارفرما است.

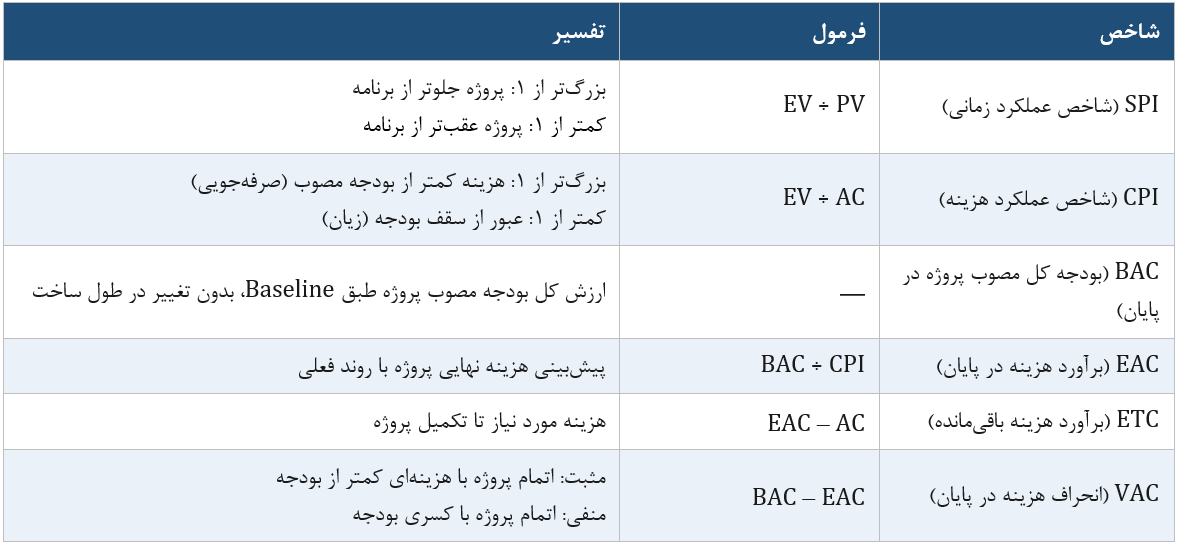

3.7. شاخصهای EVM در سطح پروژه
جدول 11 — بررسی شاخصهای EVM

۸. فرایند پرداخت در قراردادهای EPC
1.8. انواع پرداخت

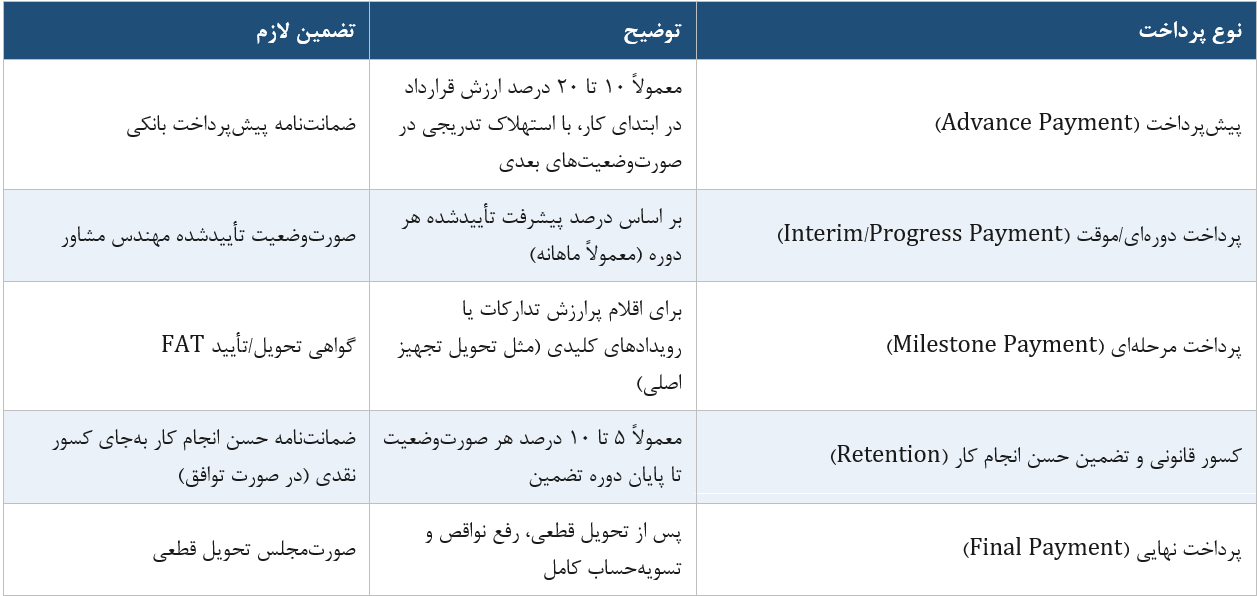

جدول 12 — رایجترین انواع پرداخت

2.8. گردش کار صدور صورتوضعیت موقت (IPC)
- تهیه گزارش پیشرفت خام توسط واحد کنترل پروژه پیمانکار (روز ۱ تا ۳ پس از پایان دوره)
- تطبیق با برداشت میدانی/Quantity Survey و رفع مغایرت (روز ۴ تا ۶)
- تأیید داخلی PMO پیمانکار و ضمیمه کردن مستندات پشتیبان (روز ۷)
- ارسال صورتوضعیت رسمی به مهندس مشاور/کارفرما (روز ۸)
- بررسی و راستیآزمایی توسط مهندس مشاور (روز ۹ تا ۱۸ — معمولاً تا ۱۴ روز کاری طبق شرایط عمومی پیمان)
- صدور گواهی تأیید پرداخت (Payment Certificate) توسط کارفرما/مشاور
- پرداخت توسط کارفرما (معمولاً ۲۸ تا ۵۶ روز پس از تأیید، بسته به شرایط قرارداد)
هشدار اجرایی: تأخیر در هر یک از مراحل بالا باید در گزارش ماهانه پیمانکار بهصورت شفاف ثبت شود، چون در بسیاری از قراردادها مبنای محاسبه خسارت تأخیر در پرداخت (Interest on Late Payment) همین گردش کار مستند است. برای مطالعه بیشتر در این زمینه میتوانید به مقاله نحوه صورتوضعیتنویسی حرفهای در صنعت ساخت مراجعه کنید.
۹. اشتباهات رایج و اقدامات اصلاحی
جدول زیر اشتباهات پرتکرار در سنجش پیشرفت و پرداخت پروژههای EPC را به همراه ریشه علت و اقدام اصلاحی عملیاتی نشان میدهد:

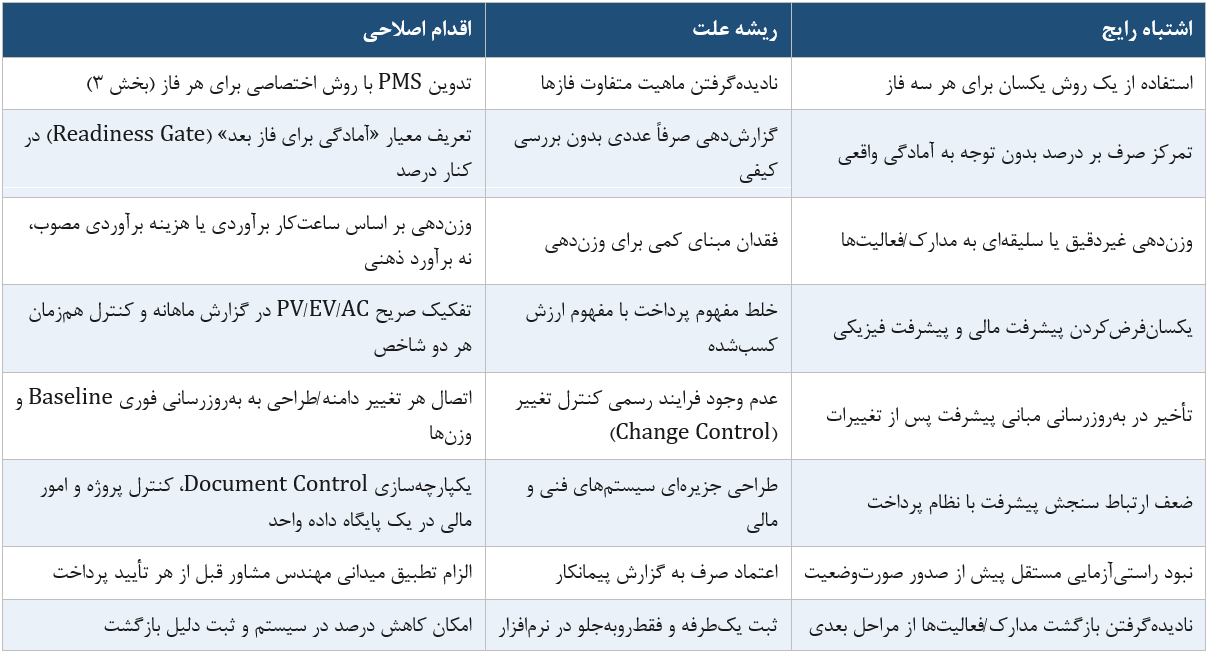

جدول 13 — رایجترین اشتباهات در سنجش پیشرفت پروژه

۱۰. نقش فناوری و دیجیتالیسازی کنترل پروژه
- در ادامه به بررسی برخی از مهمترین نرمافزارها و کاربرد آنها در کنترل پروژه میپردازیم:
- نرم افزار Primavera P6 یا MS Project برای WBS، زمانبندی پایه و منحنی S با کدگذاری یکسان با PMS
- سیستم مدیریت اسناد مهندسی (EDMS) متصل به Primavera برای محاسبه خودکار پیشرفت مهندسی بر مبنای جدول 4
- ERP (مانند SAP) برای ردیابی وضعیت سفارش تدارکات، پرداخت تأمینکننده و ارتباط آن با جریان نقدی
- داشبورد BI (مانند Power BI) برای پایش لحظهای SPI/CPI در سطح پروژه و هر فاز، با هشدار خودکار هنگام عبور از آستانه بحرانی
- مدلسازی BIM چهاربعدی/پنجبعدی (4D/5D) برای تطبیق پیشرفت فیزیکی واقعی ساخت با مدل برنامهای و برآورد هزینه
- ابزارهای پیشبینی مبتنی بر یادگیری ماشین برای برآورد پویای EAC و شناسایی الگوهای ریسک تأخیر بر اساس دادههای پروژههای مشابه پیشین
توصیه راهبردی برای PMO: قبل از سرمایهگذاری در ابزار، باید یکپارچگی داده (Single Source of Truth) بین Document Control، کنترل پروژه، تدارکات و مالی تضمین شود؛ ابزار پیشرفته روی داده پراکنده و ناهماهنگ، تنها سرعت توزیع خطا را افزایش میدهد.
۱۱. چکلیست اجرایی مدیر قرارداد و PMO
پیش از شروع ساخت
- آیا سند PMS تدوین و توسط کارفرما تصویب شده است؟
- آیا وزن سه فاز بر اساس برآورد هزینه مصوب (نه فرض عمومی) تعیین شده است؟
- آیا نقشها و سطح تصمیمگیری (RACI) بهصورت مستند تعریف شده است؟
در طول ساخت (هر دوره گزارشدهی)
- آیا فهرست اسناد اصلی مهندسی (MDR) بهروزرسانی و هر بازگشت مدرک ثبت شده است؟
- آیا وضعیت رنگی (Green/Amber/Red) برای بستههای تدارکات پرریسک بررسی شده است؟
- آیا گزارش پیشرفت ساخت بر مبنای Rule of Credit و واحدهای استاندارد (نه برآورد کلی) تهیه شده است؟
- آیا پیش از ارسال صورتوضعیت، تطبیق با برداشت میدانی مهندس مشاور انجام شده است؟
- آیا شاخصهای SPI و CPI پروژه و هر فاز بهصورت جداگانه محاسبه و در گزارش مدیریتی درج شدهاند؟
- آیا هرگونه تغییر دامنه یا طراحی، در Baseline و وزنهای پیشرفت بهروزرسانی شده است؟
در پایان هر فاز/پروژه
- آیا معیار «آمادگی برای فاز بعد» (Readiness Gate) پیش از اعلام پیشرفت ۱۰۰ درصد یک فاز بررسی شده است؟
- آیا کسور حسن انجام کار و دوره تضمین مطابق قرارداد دنبال و مستند شده است؟
- آیا صورتمجلس تحویل قطعی و تسویهحساب نهایی تهیه و امضا شده است؟
۱۲. جمعبندی و توصیههای راهبردی
در پروژههای EPC، سنجش پیشرفت و پرداخت یک فرایند چندبعدی و فازمحور است که نمیتوان آن را با یک رویکرد ساده و یکسان مدیریت کرد. فاز مهندسی مبتنی بر مدارک و مراحل تکامل آنها، فاز تدارکات مبتنی بر فرایند تأمین و وضعیت رنگی پایش و فاز ساخت مبتنی بر WBS، Rule of Credit و واحدهای کمی استاندارد است. یکپارچهسازی این سه فاز در قالب مدل ارزش کسبشده (EVM) و تعریف دقیق گردش کار صورتوضعیت، ستون فقرات یک نظام کنترل پروژه قابل دفاع است.
توصیه نهایی برای مدیران قرارداد و PMO: موفقیت در این حوزه نه از طریق پیچیدهتر کردن فرمولها، بلکه از طریق شفافیت، مستندسازی پیشینی (نه پسینی) قواعد و یکپارچگی داده میان واحدهای فنی، تدارکات و مالی به دست میآید. سندی مانند PMS که در ابتدای پروژه تصویب و در طول ساخت بدون انحراف رعایت شود، بهتنهایی میتواند بخش بزرگی از اختلافات قراردادی متداول در پروژههای EPC را پیش از وقوع خنثی کند.
